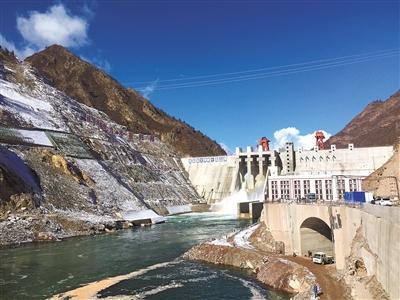

果多水電站首臺機組將于本月底發電 滿負荷運轉年發電量可達三億千瓦時
昌都12月17日電(記者 毛娜 高玉潔)據了解,本月底,果多水電站首臺機組將按計劃進行發電,滿負荷運轉年發電量可達3億千瓦時,可以為三江大地送來源源不斷的電力能源。
華能果多水電有限公司總經理段川介紹,截至11月底,果多水電站已累計完成投資27.22億元,占總投資的71%。果多水電站工程施工總工期計劃為63個月,于2012年底實現大江截流,主體工程于2013年1月開工建設,2015年11月導流洞下閘蓄水,2016年6月工程完工。
果多水電站工程總投資38.33億元,建設總裝機容量16.5萬千瓦,年發電量8.319億千瓦時。該水電站位于昌都市卡若區柴維鄉,距離昌都縣城59公里,為扎曲規劃的第二梯級,工程等別為三等工程,工程規模為中型。正常蓄水位以下庫容7959萬平方米,調節庫容1746萬平方米,具有周調節性能,電站裝機容量160兆瓦。
近年來,在國家、自治區的大力關心下,昌都市電力建設取得很大的發展,但由于受地理、交通、氣候和投資等諸多因素的制約和影響,已建成電力設施都存在起點低、標準低,電站數量多但單站裝機小,輸電線路標準低,鄉村電站單站裝機小導致效益低、難管理等諸多問題。特別是隨著近年來昌都市經濟社會的全面發展,對電力的需求日趨明顯,受電力“瓶頸”制約越發凸顯,發電量遠遠不能滿足當?shù)馗刹咳罕娚a(chǎn)生活需要,全市電力未覆蓋人口達27.5萬人。
據悉,昌都境內金沙江、瀾滄江、怒江流域水能資源豐富,約占全國的6%。按照最近幾次西藏工作座談會要求,昌都市委、市政府大力實施“強工興市”戰略,立足打造西電東送能源接續基地的目標,把水電產業作為未來的支柱產業重點發展培育壯大。自2014年以來,昌都市委、市政府緊密結合國家和自治區水利開發利用政策導向,認真按照國家水利部及自治區水利廳工作部署和要求,立足昌都實際,啟動了昌都水利“十三五”規劃編制工作,經過多次修改完善,初步完成了《昌都市水利發展“十三五”規劃方案》編制工作。
“目前,昌都規劃在金沙江、瀾滄江、怒江三江流域干支流上建設總裝機容量3585萬千萬的49座梯級電站?!辈际匈Y源開發局工作人員廖超介紹說。
關于我們 丨聯系我們 丨集團招聘丨 法律聲明 丨 隱私保護丨 服務協議丨 廣告服務
中國西藏新聞網版權所有,未經協議授權,禁止建立鏡像
制作單位:中國西藏新聞網丨地址:西藏自治區拉薩市朵森格路36號丨郵政編碼:850000
備案號:藏ICP備09000733號丨公安備案:54010202000003號 丨廣電節目制作許可證:(藏)字第00002號丨 新聞許可證54120170001號丨網絡視聽許可證2610590號
